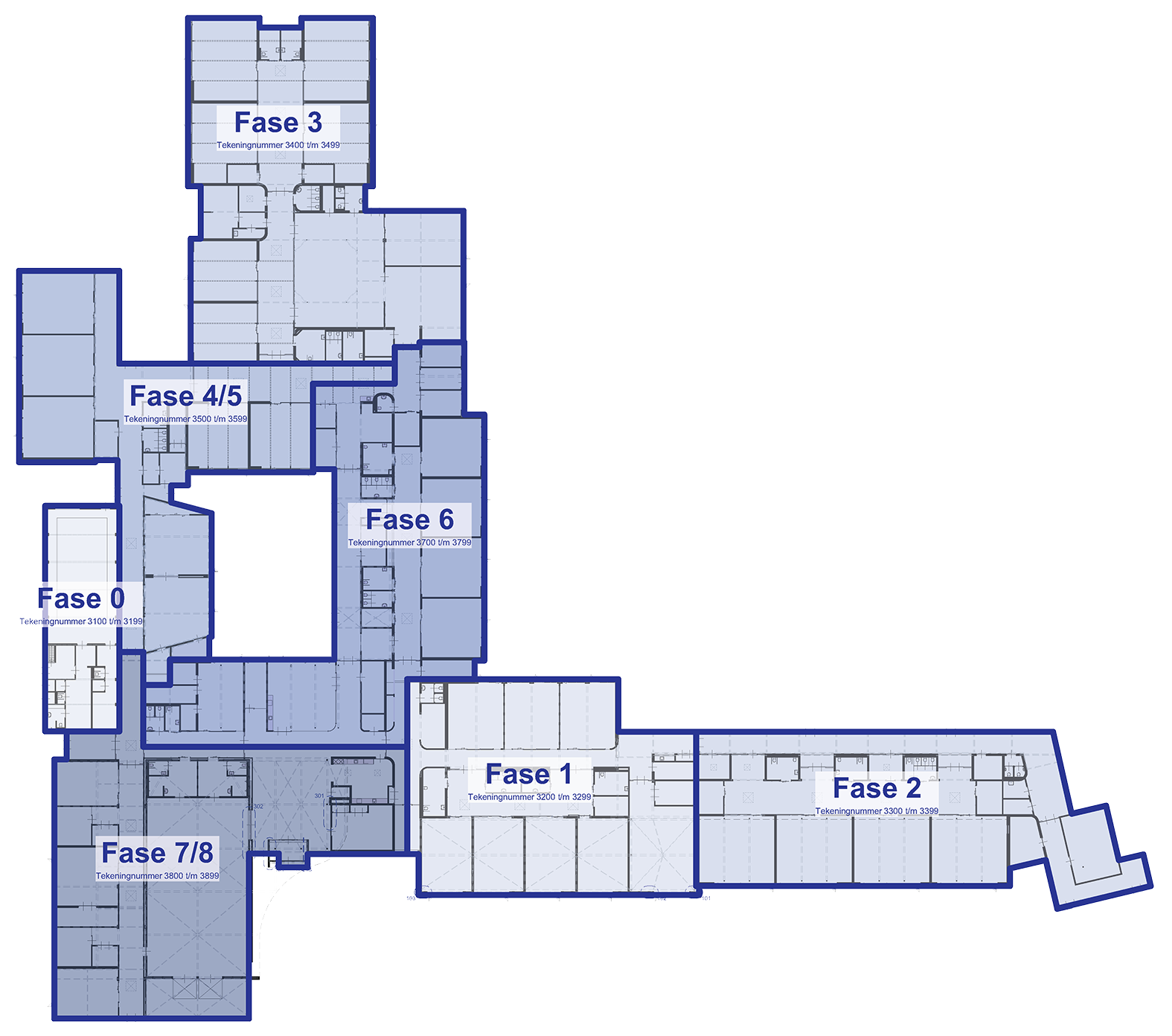

De vernieuwbouw van School Lyndensteyn vindt plaats tijdens 8 verschillende fases. Deze zijn hieronder te vinden in de tijdlijn. Aan de rechterkant staat meer informatie over dit proces. Heeft u een vraag? Stel hem hier.
In de maand juni heeft onze architect (Maas Kristinsson) ons een aantal impressies getoond van hoe de verbouwde school eruit komt de zien.
Vandaag onthulden onze leerlingen samen met wethouder Anneke Oosterwoud van de gemeente Opsterland het bouwdoek. Daarmee is het officiële startmoment van de vernieuwbouw feestelijk gemarkeerd!
Zie verder: artikel op LinkedIn

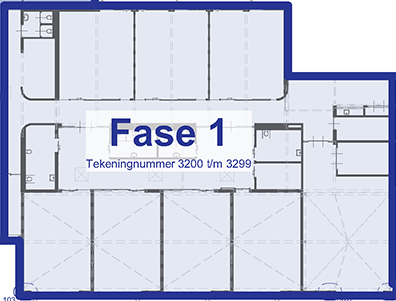

Tijdens fase 1 worden de gymzaal en de naastgelegen kantoren omgetoverd naar 7 leslokalen. Dit biedt hierna de gelegenheid om klassen onder te brengen die in de volgende fasen leeg moeten zijn voor de vernieuwbouw.
Vandaag, woensdag van de eerste schoolweek waarin de vernieuwbouw is begonnen, is duidelijk te zien wat er in en rond de school gebeurt. In de gang is een stofschot gebouwd, die herrie en stof goed tegenhoudt. Buiten is een gang gemaakt tussen de bouwhekken en de opstelplaats van de taxibussen. De taxiwachten hebben alles goed onder controle, we waren blij te zien dat het afleveren en ophalen van onze leerlingen best vlot gaat.
Deze week staat het volgende te gebeuren:
- maandag: muren zagen
- dinsdag en woensdag: heien
- woensdag: stofschot in de school uitbreiden
- hele week: aanleg sluis naar Revalidatie Friesland

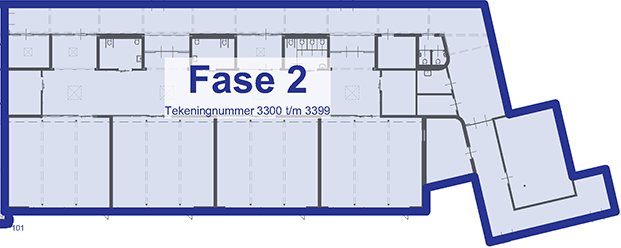

In de tweede week na de herfstvakantie is te zien dat er al heel wat kantoorruimtes zijn gesloopt. Omdat dit plaatsvindt aan het taxiplein is het voor iedereen duidelijk dat er heel wat gebeurt!
In de plaatjes hierboven kun je mooi zien welk gedeelte van de school nu aangepakt wordt.
De steigerbouwer en de mannen van Dijkstra Draisma zijn druk bezig de sluis te bouwen waardoor leerlingen en personeel droog over kunnen van en naar Revalidatie Friesland. Er komt zelfs een lichtslang in!
Deze week staat het volgende te gebeuren:
- maandag en dinsdag: sluis naar Revalidatie Friesland afmaken
- vrijdag: fundering storten (beton)
- hele week: slopen muurtjes
De afgelopen tijd is er flink geheid: op verschillende plekken kwamen stalen buispalen. Deze zijn vandaag volgestort met beton.
Deze week staat het volgende te gebeuren:
- maandag en dinsdag: staalconstructie opzetten
- donderdag en vrijdag: staaldak aanbrengen met kraan + vastzetten dakplaten
(kan geluidsoverlast veroorzaken)

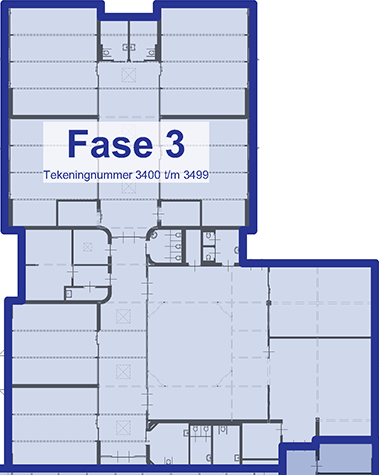

In deze fase worden de VMBO-klassen verbouwd. De kleuterlokalen zijn verhuisd naar hun tijdens de vorige fase verbouwde plek. Deze klassen kunnen opnieuw naar de nieuwe lokalen van fase 1.

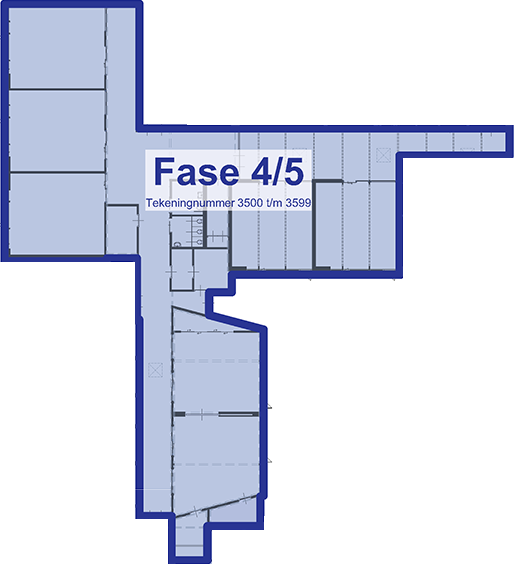

Tijdens deze fase worden de nieuwe klassen van het PGO klaargemaakt. Ook het Atelier (Beeldende Vorming en Techniek) krijgen een nieuwe uitstraling.

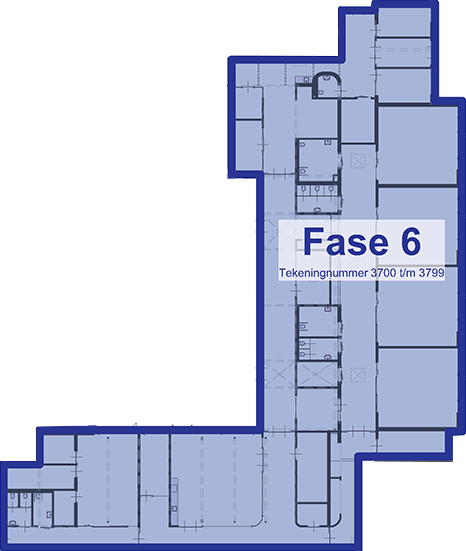

Tijdens deze fase wordt de gang verbreed en worden een aantal leslokalen van het SO en praktijklokalen van het VSO verbouwd.

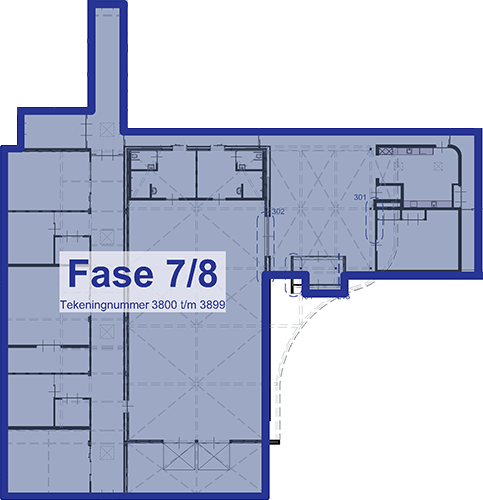

Tijdens deze fase wordt de nieuwe gymzaal gebouwd. Maar ook het nieuwe muziek- en innovatielokaal.
